สำหรับแบรนด์สินค้าประมง ผู้นำเข้า และผู้ค้าส่ง การรู้ว่าการผลิตใช้เวลา "30–45 วัน" นั้นไม่เพียงพอที่จะวางแผนคำสั่งซื้อ OEM
ลำดับเวลาของโครงการที่แท้จริงอาจรวมถึงการยืนยันข้อกำหนด การพัฒนาตัวอย่าง การทดสอบผลิตภัณฑ์ การแก้ไข การจัดหาส่วนประกอบ การผลิตจำนวนมาก การตรวจสอบคุณภาพ การบรรจุ และการขนส่งระหว่างประเทศ
วิธีที่ดีกว่าในการวางแผนคำสั่งซื้ออุปกรณ์ตกปลาแบบ OEM คือการย้อนกลับไปนับจากวันที่ที่คุณต้องการจัดส่งผลิตภัณฑ์- ไม่ใช่แค่จากวันที่วางแผนไว้เท่านั้น
สำหรับผลิตภัณฑ์อุปกรณ์ตกปลามาตรฐานจำนวนมาก การผลิตจำนวนมากอาจใช้เวลาประมาณ 30–45 วันหลังจากยืนยันรายละเอียดการผลิตทั้งหมดแล้ว คันเบ็ดสั่งทำพิเศษ รอกกลึง CNC- แม่พิมพ์ใหม่ และโครงการที่เกี่ยวข้องกับส่วนประกอบพิเศษอาจต้องใช้เวลานานกว่ามาก
ความแตกต่างที่สำคัญนั้นง่าย:
ระยะเวลารอคอยการผลิตเป็นเพียงส่วนหนึ่งของเวลารอคอยโครงการทั้งหมด

เวลานำการผลิตเทียบกับเวลานำโครงการทั้งหมด
เมื่อซัพพลายเออร์เสนอราคาระยะเวลารอคอยในการผลิต ผู้ซื้อควรยืนยันก่อนว่าตัวเลขนั้นรวมอะไรบ้าง
โครงการอุปกรณ์ตกปลาแบบ OEM ทั่วไปอาจเป็นไปตามลำดับนี้:
ข้อมูลจำเพาะของผลิตภัณฑ์ → การพัฒนาตัวอย่าง → การทดสอบตัวอย่าง → การอนุมัติขั้นสุดท้าย → การผลิตจำนวนมาก → การควบคุมคุณภาพและการบรรจุ → การจัดส่งระหว่างประเทศ → การจัดส่ง
ตัวอย่างเช่น คันเบ็ดอาจใช้เวลาประมาณ 45 วันในการผลิตจำนวนมาก นั่นไม่ได้หมายความว่าโครงการคันเบ็ดแบบกำหนดเองใหม่สามารถเริ่มได้ 45 วันก่อนวันส่งมอบที่ต้องการ
ก่อนเริ่มการผลิตจำนวนมาก ผู้ซื้ออาจยังต้องยืนยัน:
- วัสดุเปล่าและการก่อสร้าง
- ความยาว พลัง และการกระทำ
- ไกด์และที่นั่งแบบรีล
- จัดการการกำหนดค่า
- สีและกราฟิก
- ตำแหน่งโลโก้
- ประสิทธิภาพตัวอย่าง
- ข้อกำหนดบรรจุภัณฑ์ขั้นสุดท้าย
สำหรับผลิตภัณฑ์ใหม่ ขั้นตอนก่อนการผลิต-เหล่านี้บางครั้งอาจใช้เวลานานพอๆ กับตัวการผลิตเอง ผู้ซื้อที่ยังใหม่ต่อกระบวนการนี้สามารถตรวจสอบของเราได้เช่นกันคู่มือการผลิตอุปกรณ์ตกปลา OEM สำหรับภาพรวมที่กว้างขึ้นของขั้นต่ำ การสุ่มตัวอย่าง การปรับแต่ง และการผลิต

เวลานำอุปกรณ์ตกปลา OEM ทั่วไป
เวลาในการผลิตจะแตกต่างกันไปอย่างมากตามการสร้างผลิตภัณฑ์ ระดับการปรับแต่ง ส่วนประกอบ ปริมาณการสั่งซื้อ และกำหนดการผลิตในปัจจุบัน
ช่วงต่อไปนี้สามารถใช้เป็นข้อมูลอ้างอิงการวางแผนทั่วไปตามโครงการอุปกรณ์ตกปลา OEM ทั่วไป:
| สินค้า/กระบวนการ | ระยะเวลาอ้างอิงทั่วไป |
|---|---|
| ตัวอย่างรอกตกปลาที่มีอยู่ | ประมาณ 7-10 วัน |
| ตัวอย่างรอกตกปลาที่ปรับแต่งใหม่ | ประมาณ 30–45 วัน |
| การผลิตรอกตกปลาจำนวนมากตามมาตรฐาน | ประมาณ 35 วัน |
| การผลิตรอกตกปลาอลูมิเนียม CNC | ประมาณ 60–70 วัน |
| ตัวอย่างเบ็ดตกปลาแบบกำหนดเอง | ประมาณ 30–45 วัน |
| การผลิตเบ็ดตกปลาจำนวนมาก | ประมาณ 45 วัน |
| ตัวอย่างเหยื่อตกปลาแบบเชื้อราที่มีอยู่- | ประมาณ 1 สัปดาห์ |
| การผลิตเหยื่อตกปลาจำนวนมาก | ประมาณ 30 วัน |
| การพัฒนาแม่พิมพ์ล่อแบบใหม่ | ประมาณ 20–30 วัน |
| การควบคุมคุณภาพ การบรรจุ และการเตรียมการขนส่ง | ให้เวลาประมาณ 1 สัปดาห์ |
สิ่งเหล่านี้เป็นข้อมูลอ้างอิงการวางแผนมากกว่ากำหนดการที่รับประกัน ปริมาณการสั่งซื้อ ข้อมูลจำเพาะ วัสดุ กำลังการผลิตของโรงงาน และความพร้อมของส่วนประกอบล้วนส่งผลต่อกำหนดการส่งมอบขั้นสุดท้ายได้
สำหรับเบ็ดตกปลาที่ใช้ส่วนประกอบที่มีตราสินค้าเฉพาะ การจัดหาส่วนประกอบอาจกลายเป็นส่วนที่ยาวที่สุดของโครงการ ตัวอย่างเช่น คำสั่งซื้อส่วนประกอบของฟูจิบางรายการอาจต้องใช้เวลาในการเตรียมการนานกว่ากระบวนการผลิตแกนอย่างมาก
นี่คือเหตุผลที่ผู้ซื้อควรขอระยะเวลารอคอยของเส้นทางวิกฤติ-ไม่ใช่แค่เวลาประกอบโรงงานเท่านั้น
เวลาในการผลิตเริ่มจริงเมื่อใด
ความเข้าใจผิดที่พบบ่อยที่สุดประการหนึ่งในการจัดซื้อ OEM คือสมมติว่าระยะเวลาในการผลิตเริ่มต้นทันทีเมื่อชำระเงินมัดจำแล้ว
ในทางปฏิบัติ โดยปกติแล้ว-ระยะเวลาในการผลิตจำนวนมากควรถูกนับหลังจากสรุปรายละเอียดการผลิตที่จำเป็นแล้ว
สิ่งเหล่านี้อาจรวมถึง: ขึ้นอยู่กับโครงการ
ข้อมูลจำเพาะ + วัสดุ + ส่วนประกอบ + สี + โลโก้ + งานศิลปะ + บรรจุภัณฑ์ + การอนุมัติตัวอย่างขั้นสุดท้าย
หากผู้ซื้อชำระเงินมัดจำแต่เปลี่ยนที่จับ การตั้งค่าไกด์ สีล่อ หรืออาร์ตเวิร์คของบรรจุภัณฑ์ในอีกสองสัปดาห์ต่อมา สองสัปดาห์นั้นไม่ควรถูกพิจารณาว่าเป็นส่วนหนึ่งของเวลาการผลิตของโรงงานโดยอัตโนมัติ
ด้วยเหตุนี้ ผู้ซื้อเมื่อเปรียบเทียบราคาจากซัพพลายเออร์อุปกรณ์ตกปลาต่างๆ ควรถามเสมอว่า:
"ระยะเวลารอคอยในการผลิตที่เสนอมาของคุณเริ่มต้นจากจุดใด"
ซึ่งจะทำให้การเปรียบเทียบเวลานำ-มีความหมายมากขึ้นเมื่อคุณเปรียบเทียบราคาซัพพลายเออร์อุปกรณ์ตกปลาจากผู้ผลิตที่แตกต่างกัน
เหตุใดจึงควรวางแผนตัวอย่างแยกกัน
สำหรับผลิตภัณฑ์ OEM ใหม่ การพัฒนาตัวอย่างโดยปกติควรถือเป็นขั้นตอนโครงการที่แยกจากกัน แทนที่จะรวมไว้ใน-ระยะเวลารอคอยในการผลิตจำนวนมาก
วัตถุประสงค์หลักของตัวอย่างแรกคือเพื่อตรวจสอบตัวผลิตภัณฑ์
ผู้ซื้อควรให้ความสำคัญกับปัจจัยต่างๆ เช่น:
- คุณภาพสินค้า
- การก่อสร้าง
- วัสดุ
- ขนาดและน้ำหนัก
- ผลงาน
- ส่วนประกอบ
- เสร็จสิ้นและฝีมือการผลิต
ด้วยเหตุนี้ จึงมักไม่จำเป็นต้องพัฒนาบรรจุภัณฑ์ขายปลีกแบบกำหนดเองทั้งหมดสำหรับตัวอย่างการใช้งานชิ้นแรก
โดยปกติแล้ว จะเหมาะสมกว่าที่จะตรวจสอบว่าคันเบ็ด รอก หรือเหยื่อล่อมีคุณสมบัติตรงตามมาตรฐานคุณภาพและประสิทธิภาพที่ต้องการก่อน จากนั้นสามารถสรุปบรรจุภัณฑ์ได้ในขณะที่ผลิตภัณฑ์เคลื่อนไปสู่การผลิตจำนวนมาก
วิธีนี้จะช่วยหลีกเลี่ยงการใช้เวลาและเงินเพิ่มเติมในการพัฒนาบรรจุภัณฑ์สำหรับผลิตภัณฑ์ที่อาจยังต้องมีการเปลี่ยนแปลง
เหตุใดระยะเวลารอคอยของร็อด รอก และล่อจึงแตกต่างกัน
อุปกรณ์ตกปลาไม่ควรถือเป็นการผลิตประเภทเดียวเมื่อวางแผนเวลารอคอยสินค้า
คันเบ็ด
คันเบ็ดที่สั่งทำพิเศษมักเกี่ยวข้องกับส่วนประกอบหลายอย่างจากซัพพลายเออร์ที่แตกต่างกัน รวมถึงช่องว่าง ไกด์ ที่นั่งรอก ที่จับ EVA หรือไม้ก๊อก ชิ้นส่วนตกแต่ง และบรรจุภัณฑ์
ตัวอย่างแท่งแบบกำหนดเองแบบมาตรฐานอาจใช้เวลาประมาณ 30-45 วัน โดยการผลิตจำนวนมากประมาณ 45 วันหลังจากได้รับการอนุมัติ
อย่างไรก็ตามส่วนประกอบพิเศษสามารถขยายกำหนดการได้มาก
รอกตกปลา
แพลตฟอร์มรอกที่มีอยู่ซึ่งมีการปรับแต่งแบบ OEM ค่อนข้างง่ายมักจะเคลื่อนที่ได้เร็วกว่าโครงการพัฒนารอกใหม่ทั้งหมด
การผลิตม้วนมาตรฐานอาจใช้เวลาประมาณ 35 วัน ในขณะที่ม้วนอะลูมิเนียมกลึง CNC- อาจใช้เวลาประมาณ 60–70 วัน เนื่องจากกระบวนการตัดเฉือน การตกแต่ง และการประกอบมีความซับซ้อนมากกว่า
เหยื่อตกปลา
ตัวอย่างเหยื่อตกปลาแบบแม่พิมพ์ที่มีอยู่-มักจะสามารถจัดเตรียมได้ค่อนข้างรวดเร็ว-ในบางครั้งในเวลาประมาณหนึ่งสัปดาห์
การผลิตจำนวนมากอาจใช้เวลาประมาณ 30 วัน ขึ้นอยู่กับคำสั่งซื้อและกำหนดการผลิต
หากจำเป็นต้องใช้แม่พิมพ์ใหม่ ควรเพิ่มเวลาประมาณ 20-30 วันเพื่อการพัฒนาแม่พิมพ์ก่อนจึงจะสามารถดำเนินการทดสอบและผลิตตัวอย่างตามปกติได้
คำสั่งซื้อครั้งแรกเทียบกับคำสั่งซื้อซ้ำ
คำสั่งซื้อซ้ำมักจะจัดการได้ง่ายกว่า แต่ผู้ซื้อไม่ควรคิดว่าเวลาในการผลิตจริงของโรงงานจะลดลงครึ่งหนึ่ง
ตัวอย่างเช่น การสั่งซื้อเหยื่อล่อซ้ำอาจต้องใช้เวลาในการผลิตประมาณ 30 วัน ขึ้นอยู่กับกำหนดการของโรงงาน
ข้อได้เปรียบหลักคือการตัดสินใจก่อน-การผลิตจำนวนมากได้เสร็จสิ้นไปแล้ว
คำสั่งซื้อซ้ำอาจได้รับการอนุมัติแล้ว:
- ข้อมูลจำเพาะ
- วัสดุ
- สี
- ส่วนประกอบ
- งานศิลปะโลโก้
- ไฟล์บรรจุภัณฑ์
- มาตรฐานคุณภาพ
เป็นผลให้เส้นเวลาโครงการทั้งหมดอาจสั้นลงมากแม้ว่าเวลาในการผลิตจริง-จะยังคงเท่าเดิมก็ตาม
ความแตกต่างนี้มีความสำคัญอย่างยิ่งสำหรับการวางแผนการเติมสินค้าในสินค้าคงคลัง
ให้เวลาสำหรับการตรวจสอบคุณภาพและการเตรียมการจัดส่ง
วันที่เสร็จสิ้นการผลิตไม่ควรถือเป็นวันที่จัดส่งโดยอัตโนมัติ
ผลิตภัณฑ์ยังคงต้องผ่านการตรวจสอบขั้นสุดท้าย การบรรจุ การเตรียมกล่อง และการเตรียมการจัดส่ง
เพื่อวัตถุประสงค์ในการวางแผนให้ประมาณอีกหนึ่งสัปดาห์หลังจากการผลิตเป็นแนวทางที่เหมาะสมสำหรับคำสั่งซื้ออุปกรณ์ตกปลา OEM จำนวนมาก
ที่ WH Fishing คันเบ็ดและรอกตกปลาจะได้รับการตรวจสอบก่อนจัดส่ง และสามารถจัดเตรียมรูปถ่ายหรือวิดีโอ QC ได้เมื่อจำเป็น
การสร้างเวลานี้ลงในตารางการจัดซื้อเดิมจะปลอดภัยกว่าการถือว่า QC ถือเป็นความล่าช้าที่ไม่คาดคิดเมื่อสิ้นสุดการผลิต
การผลิตเสร็จสิ้นไม่ใช่วันที่จัดส่ง
การขนส่งระหว่างประเทศจะต้องคำนวณแยกต่างหากจากการผลิต
สำหรับการจัดส่งไปยังสหรัฐอเมริกา ข้อมูลอ้างอิงทั่วไปอาจเป็น:
| วิธีจัดส่ง | การอ้างอิงทั่วไป |
|---|---|
| ด่วน | ประมาณ 5 วัน |
| แอร์ ดีดีพี | ประมาณ 10 วัน |
| การขนส่งทางทะเล | ประมาณ 25-30 วันหลังจากเรือออกเดินทาง |
เวลาขนส่งจริงอาจแตกต่างกันไปขึ้นอยู่กับจุดหมายปลายทาง ตารางเที่ยวบินหรือเรือ ขั้นตอนศุลกากร และเงื่อนไขด้านลอจิสติกส์
การขนส่งทางทะเลจำเป็นต้องได้รับการดูแลเป็นพิเศษ
"25–30 วันหลังจากเรือออกเดินทาง" ไม่ได้หมายความว่าสินค้าจะมาถึง 25–30 วันหลังจากออกจากโรงงานเสมอไป
อาจต้องใช้เวลาสำหรับ:
- การเตรียมการส่งออก
- จัดส่งไปยังผู้ส่งหรือท่าเรือ
- การจัดกำหนดการคอนเทนเนอร์
- รอเรือออก
- พิธีการศุลกากร
- จัดส่งภายในประเทศรอบสุดท้าย
ผู้ซื้อจึงควรแยกแยะระหว่างวันที่โรงงานสร้างเสร็จ, วันที่เรือออก, และวันที่จัดส่งของคลังสินค้า.
ทำงานย้อนหลังจากวันที่จัดส่งที่ต้องการ
หนึ่งในวิธีที่มีประสิทธิภาพมากที่สุดในการจัดการโครงการอุปกรณ์ตกปลาแบบ OEM คือการเริ่มต้นด้วยคำถามเดียว:
สินค้าคงคลังจะต้องมาถึงคลังสินค้าของคุณเมื่อใด
จากนั้นทำงานย้อนกลับ:
การส่งมอบคลังสินค้าที่จำเป็น
↑ การขนส่งระหว่างประเทศ
↑ การควบคุมคุณภาพและการเตรียมการจัดส่ง
↑ การผลิตจำนวนมาก
↑ การอนุมัติผลิตภัณฑ์ขั้นสุดท้าย
↑ ตัวอย่างการทดสอบและการแก้ไข
↑ การพัฒนาตัวอย่าง
↑ การยืนยันข้อมูลจำเพาะ
วิธีการนี้ให้ตารางการจัดซื้อที่สมจริงมากกว่าการถามว่าโรงงานสามารถ "ผลิตตามคำสั่งซื้อก่อนเปิดตัวได้หรือไม่"
ผลิตภัณฑ์ที่เสร็จสิ้นการผลิตหนึ่งสัปดาห์ก่อนวันเปิดตัวจะล่าช้าไปแล้วหากยังต้องการการขนส่งระหว่างประเทศสี่สัปดาห์
ตัวอย่าง: การวางแผนการเปิดตัวอุปกรณ์ตกปลาในเดือนมีนาคม
พิจารณาแบรนด์สินค้าประมงของสหรัฐฯ ที่วางแผนจะเปิดตัวผลิตภัณฑ์ใหม่1 มีนาคม.
เมื่อมองแวบแรก การสั่งซื้อในเดือนมกราคมอาจดูเหมือนเร็วพอหากซัพพลายเออร์เสนอราคาสำหรับการผลิต 30–45 วัน
ในความเป็นจริง นี่อาจเป็นกำหนดการที่มีความเสี่ยงสูง-
สำหรับการเปิดตัวในเดือนมีนาคม วัตถุประสงค์ที่ปลอดภัยกว่าคือการมีสินค้าคงคลังจัดส่งไปยังสหรัฐอเมริกาแล้วก่อนตรุษจีนแทนที่จะพึ่งการผลิตหรือจัดส่งทันทีประมาณหรือหลังวันหยุด

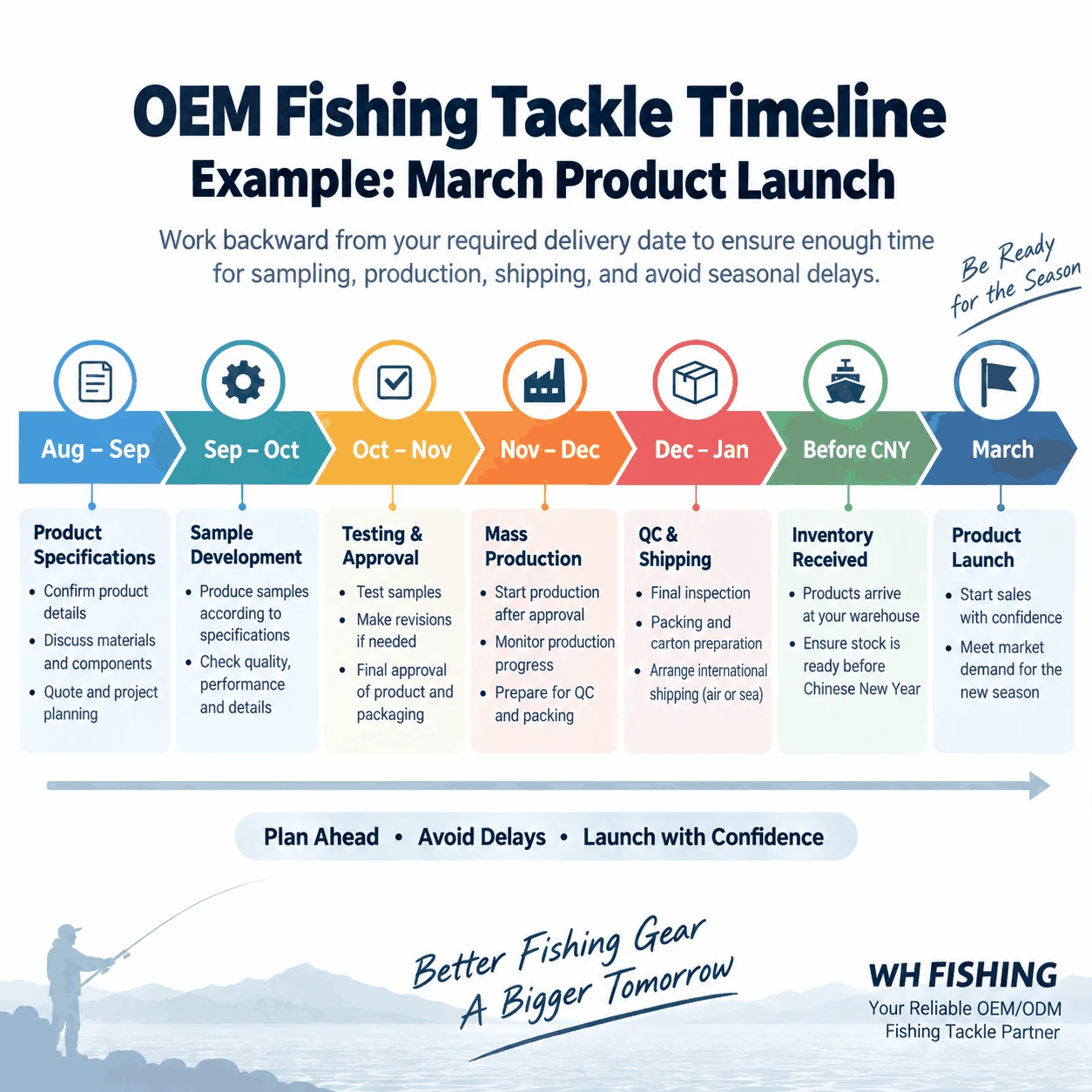

ลำดับการวางแผนเชิงปฏิบัติมากขึ้นอาจมีลักษณะดังนี้:
| เวที | ระยะเวลาการวางแผนโดยประมาณ |
|---|---|
| ข้อมูลจำเพาะของผลิตภัณฑ์และการยืนยันซัพพลายเออร์ | สิงหาคม-กันยายน |
| การพัฒนาตัวอย่าง | กันยายน–ตุลาคม |
| การทดสอบตัวอย่าง การแก้ไข และการอนุมัติขั้นสุดท้าย | ตุลาคม–พฤศจิกายน |
| การผลิตจำนวนมาก | พฤศจิกายน-ธันวาคม |
| QC การบรรจุ และการขนส่งระหว่างประเทศ | ธันวาคม–มกราคม |
| ได้รับสินค้าคงคลังแล้ว | ก่อนตรุษจีน |
| เปิดตัวผลิตภัณฑ์ | มีนาคม |
วันที่แน่นอนจะขึ้นอยู่กับผลิตภัณฑ์ คันเบ็ดแบบกำหนดเองที่มีส่วนประกอบพิเศษอาจต้องสตาร์ทเร็วกว่าเหยื่อล่อแบบ-ที่มีอยู่
หลักการสำคัญคือ:
อย่าใช้วันที่เปิดตัวเป็นกำหนดเวลาในการผลิตของคุณ ใช้วันที่จัดส่งคลังสินค้าที่ต้องการ

ตรุษจีนส่งผลต่อเวลารอการจับปลาอย่างไร
ตรุษจีนถือเป็นปัจจัยที่สำคัญที่สุดประการหนึ่งสำหรับผู้ซื้อในการจัดหาอุปกรณ์ตกปลาจากประเทศจีน
ความเสี่ยงไม่ได้จำกัดอยู่ที่วันหยุดราชการเท่านั้น
การผลิตอุปกรณ์ตกปลามักขึ้นอยู่กับซัพพลายเออร์ต้นน้ำหลายรายสำหรับส่วนประกอบ บรรจุภัณฑ์ ฮาร์ดแวร์ การตัดเฉือน การรักษาพื้นผิว และกระบวนการอื่นๆ
ซัพพลายเออร์ต้นน้ำบางรายอาจเริ่มลดกำลังการผลิตหรือปิดช่วงวันหยุดตั้งแต่ต้นเดือนธันวาคม.
เมื่อใกล้ถึงวันหยุด:
- ความพร้อมใช้งานของส่วนประกอบอาจเข้มงวดมากขึ้น
- คิวการผลิตอาจยาวขึ้น
- ซัพพลายเออร์บรรจุภัณฑ์อาจหยุดรับงานใหม่
- กระบวนการตกแต่งขั้นสุดท้ายที่จ้างจากภายนอกอาจจัดกำหนดการได้ยากขึ้น
- กำลังการผลิตด้านลอจิสติกส์อาจมีจำกัดมากขึ้น
การผลิตไม่จำเป็นต้องกลับมาเต็มกำลังการผลิตทันทีหลังจากวันหยุด
สำหรับคำสั่งซื้อที่ต้องสนับสนุนการเปิดตัวช่วงต้นฤดูใบไม้ผลิ ผู้ซื้อควรหลีกเลี่ยงการสร้างตารางเวลาที่ขึ้นอยู่กับ-การผลิตนาทีสุดท้ายก่อนตรุษจีนหรือการผลิตอย่างรวดเร็วทันทีหลังจากนั้น
สำหรับการเปิดตัวในเดือนมีนาคม การส่งมอบสินค้าคงคลังก่อนวันหยุดจะช่วยป้องกันการจัดกำหนดการได้มากขึ้น
สาเหตุทั่วไปที่คำสั่งซื้ออุปกรณ์ตกปลาของ OEM ล่าช้า
ไม่ใช่ว่าความล่าช้าทุกครั้งจะเกิดจากกำลังการผลิตของโรงงาน
ในโครงการ OEM จำนวนมาก ความล่าช้าเกิดขึ้นก่อนที่การผลิตจะเริ่มอย่างเป็นทางการ
ข้อมูลจำเพาะที่ไม่สมบูรณ์
มีการเสนอราคาผลิตภัณฑ์ก่อนที่จะมีการกำหนดข้อกำหนดด้านวัสดุ ส่วนประกอบ หรือประสิทธิภาพโดยสมบูรณ์
การเปลี่ยนแปลงตัวอย่างซ้ำๆ
การเปลี่ยนแปลงข้อมูลจำเพาะหลังจากแต่ละต้นแบบจะทำให้เวลาในการพัฒนานานขึ้นตามธรรมชาติ
งานศิลปะตอนปลาย
ไฟล์โลโก้ การอ้างอิงสี หรือตำแหน่งการพิมพ์ยังไม่เสร็จสิ้น
การเปลี่ยนแปลงบรรจุภัณฑ์
บรรจุภัณฑ์ขายปลีกได้รับการแก้ไขหลังจากได้รับการอนุมัติผลิตภัณฑ์
ส่วนประกอบพิเศษ
คู่มือที่มีตราสินค้า ที่นั่งรีล แบริ่ง หรือส่วนประกอบอื่น ๆ อาจมีรอบการจัดซื้อนานกว่า
แม่พิมพ์ใหม่
การพัฒนาผลิตภัณฑ์หรือส่วนประกอบของ ODM ต้องใช้เครื่องมือก่อนเริ่มการสุ่มตัวอย่างตามปกติ
ความจุสูงสุด-ในฤดูกาล
คิวการผลิตจะนานขึ้นเมื่อผู้ซื้อหลายรายกำลังเตรียมสินค้าคงคลังสำหรับฤดูกาลขายเดียวกัน
ตรุษจีน
ห่วงโซ่อุปทานต้นน้ำอาจชะลอตัวลงอย่างมากก่อนวันหยุดราชการ
การตรวจสอบหรือการทำงานซ้ำ
หาก QC ระบุปัญหาได้ การแก้ไขนั้นสำคัญกว่าการจัดส่งสินค้าที่ไม่สามารถยอมรับได้ในวันเดิม
ตารางการจัดซื้อตามความเป็นจริงควรมีบัฟเฟอร์เพียงพอในการจัดการความเป็นไปได้เหล่านี้
รายการตรวจสอบเวลาก่อน-โอกาสในการขายจริง-ของผู้ซื้อ
ก่อนที่จะยืนยันคำสั่งซื้ออุปกรณ์ตกปลา OEM ผู้ซื้อควรตรวจสอบ:
- ข้อมูลจำเพาะของผลิตภัณฑ์ทั้งหมดได้รับการสรุปแล้วหรือไม่
- ตัวอย่างการทำงานได้รับการทดสอบและรับรองแล้วหรือไม่
- มีส่วนประกอบพิเศษหรือไม่?
- สีและการตกแต่งได้รับการยืนยันหรือไม่?
- งานศิลปะโลโก้ถือเป็นที่สิ้นสุดหรือไม่?
- บรรจุภัณฑ์ได้รับการยืนยันก่อนที่จะต้องมีการผลิตจำนวนมากหรือไม่
- ซัพพลายเออร์จะคำนวณระยะเวลารอคอยในการผลิตตั้งแต่วันใด?
- สงวนเวลาไว้สำหรับการควบคุมคุณภาพขั้นสุดท้ายและการบรรจุนานแค่ไหน?
- จะใช้วิธีจัดส่งแบบใด?
- เวลาขนส่งที่เสนอคือพอร์ต-ไปยัง-พอร์ต สนามบิน-ไปยัง-สนามบิน หรือจัดส่งแล้ว
- ตารางทับซ้อนกับวันตรุษจีนหรือช่วงที่มีนักท่องเที่ยวมากที่สุด-หรือไม่
- วันที่จัดส่งคลังสินค้าที่ต้องการคือเมื่อใด
- มีบัฟเฟอร์เพียงพอก่อนเปิดตัวผลิตภัณฑ์จริงหรือไม่
คำตอบที่ชัดเจนสำหรับคำถามเหล่านี้สามารถป้องกันปัญหาด้านกำหนดการต่างๆ ที่เกิดขึ้นในการจัดซื้อ OEM ได้
วางแผนโครงการทั้งหมด ไม่ใช่แค่การผลิต
ไม่ควรประเมินเวลารอคอยอุปกรณ์ตกปลาแบบ OEM โดยใช้หมายเลขการผลิตเดียว
ซัพพลายเออร์ที่พูดว่า "35 วัน" อาจหมายถึงเฉพาะการผลิตจำนวนมากเท่านั้น
ผู้ซื้ออาจยังต้องใช้เวลาเพิ่มเติมสำหรับ:
การสุ่มตัวอย่าง + การทดสอบ + การแก้ไข + การจัดหาชิ้นส่วน + การผลิต + QC + การบรรจุ + การจัดส่งระหว่างประเทศ
สำหรับผลิตภัณฑ์ที่ทำซ้ำแล้ว กระบวนการอาจค่อนข้างตรงไปตรงมา
สำหรับเบ็ดตกปลา รอกหรือเหยื่อล่อใหม่ ขั้นตอนการพัฒนาอาจเป็นส่วนสำคัญของกำหนดการทั้งหมด
แนวทางที่ปลอดภัยที่สุดคือการกำหนดวันที่จัดส่งของคลังสินค้าที่ต้องการก่อน และดำเนินการย้อนหลังในทุกขั้นตอนของโครงการ
สำหรับแบรนด์ที่วางแผนเปิดตัวตามฤดูกาล นี่ยังให้เวลาเพียงพอในการแก้ปัญหาด้านคุณภาพหรือโลจิสติกส์ โดยไม่ต้องบังคับให้ซัพพลายเออร์เลือกระหว่างการทำตามกำหนดเวลาหรือการปฏิบัติตามมาตรฐานคุณภาพที่ต้องการ
WH Fishing จัดให้บริการอุปกรณ์ตกปลา OEM และ ODMสำหรับแบรนด์การตกปลา ผู้นำเข้า และผู้ค้าส่ง ครอบคลุมคันเบ็ด รอก เหยื่อและอุปกรณ์ที่เกี่ยวข้อง ระยะเวลารอคอยของโครงการได้รับการประเมินตามผลิตภัณฑ์จริง ข้อกำหนดในการปรับแต่ง ส่วนประกอบ ปริมาณการสั่งซื้อ และกำหนดการส่งมอบที่ต้องการ
เมื่อขอใบเสนอราคาให้ทั้งของคุณปริมาณการสั่งซื้อเป้าหมายและวันที่จัดส่งที่ต้องการช่วยให้เราแนะนำแผนการผลิตและการจัดส่งที่สมจริงยิ่งขึ้น
คำถามที่พบบ่อย
1. การผลิตอุปกรณ์ตกปลาแบบ OEM ใช้เวลานานเท่าใด?
ผลิตภัณฑ์อุปกรณ์ตกปลามาตรฐานจำนวนมากต้องใช้เวลาประมาณ 30-45 วันในการผลิตจำนวนมากหลังจากยืนยันรายละเอียดการผลิตทั้งหมดแล้ว แท่งสั่งทำพิเศษ วงล้อ CNC ส่วนประกอบพิเศษ และแม่พิมพ์ใหม่อาจต้องใช้เวลานานกว่านี้
2. ระยะเวลาในการผลิตรวมถึงการพัฒนาตัวอย่างด้วยหรือไม่?
โดยปกติแล้วไม่ควร สำหรับผลิตภัณฑ์ OEM ใหม่ ควรมีการวางแผนการพัฒนาตัวอย่าง การทดสอบ และการอนุมัติแยกต่างหากก่อนการผลิตจำนวนมาก
3. ฉันควรอนุญาตให้มีการควบคุมคุณภาพและการบรรจุนานแค่ไหน?
สำหรับคำสั่งซื้อ OEM จำนวนมาก การเผื่อเวลาเพิ่มอีกประมาณหนึ่งสัปดาห์หลังการผลิตสำหรับการตรวจสอบ การบรรจุ และการเตรียมการจัดส่งถือเป็นข้อมูลอ้างอิงในการวางแผนเชิงปฏิบัติ
4. ฉันควรเริ่มโครงการอุปกรณ์ตกปลา OEM สำหรับการเปิดตัวในฤดูใบไม้ผลิเร็วแค่ไหน
ขึ้นอยู่กับสินค้าและปลายทาง แต่ผู้ซื้อควรทำงานย้อนหลังจากวันที่จัดส่งของคลังสินค้าที่ต้องการ สำหรับการเปิดตัวในเดือนมีนาคมที่เกี่ยวข้องกับการผลิตในประเทศจีน การส่งมอบสินค้าคงคลังก่อนตรุษจีนสามารถลดความเสี่ยงด้านกำหนดการได้อย่างมาก
5. การสั่งซื้อซ้ำจะเร็วกว่าเสมอไปหรือไม่?
โครงการโดยรวมอาจเร็วขึ้นได้เนื่องจากข้อกำหนดเฉพาะ อาร์ตเวิร์ค และบรรจุภัณฑ์ได้รับการอนุมัติแล้ว อย่างไรก็ตาม ระยะเวลาในการผลิตมวลกายภาพ-อาจจะยังคงใกล้เคียงกัน ขึ้นอยู่กับผลิตภัณฑ์และกำหนดการของโรงงานในปัจจุบัน
